廈門消防工程施工工序詳解,值得學習!
作者: 發布時間:2022-12-19 13:53:04點擊:13080

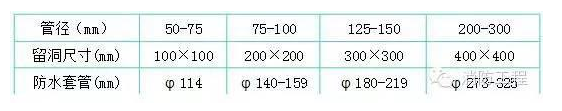

1.預留預埋是給排水專(zhuan) 業(ye) 在主體(ti) 施工中的工作重點。預留預埋準確與(yu) 否對整個(ge) 安裝工程至關(guan) 重要。它將直接影響給排水安裝的順利進行。2.施工準備期間,專(zhuan) 業(ye) 工長認真熟悉施工圖紙, 找出所有預埋預留點,並統一編號,並在深化設計的預留預埋圖中標注清晰,以便於(yu) 各專(zhuan) 業(ye) 的預留預埋.同時與(yu) 其他專(zhuan) 業(ye) 溝通,以避免今後安裝有衝(chong) 突、交叉現象,減少不必要的返工。3.嚴(yan) 格按照標準圖集加工製作防水套管、穿牆套管,套管長度按結構施工圖尺寸確定,套管管徑參照下列標準:

1.剛性套管安裝:主體(ti) 結構鋼筋綁紮好後,按照給排水施工圖標高幾何尺寸找準位置,然後將套管置於(yu) 鋼筋中,焊接在鋼筋網中,如果需氣割鋼筋安裝的,安裝後必須用加強筋加固,並做好套管的防堵工作。剛性套管安裝如圖所示:

2.穿牆套管安裝:土建專業在砌築隔牆時,按專業施工圖標高,幾何尺寸將套管置於隔牆中,用砌塊找平後用砂漿固定,然後交給土建隊伍繼續施工。3.穿剪力牆鋼套管安裝:在鋼筋綁紮好後,按照專(zhuan) 業(ye) 施工圖確定好套管的標高和幾何尺寸放置鋼套管,找準確切位置後焊牢在周圍鋼筋上,如果需要氣割鋼筋安裝的,安裝好後必須用加強筋加固,並做好防堵工作。4.穿樓板孔洞預留:預留孔洞根據尺寸做好木盒子或鋼套管,確定位置後預埋,待混凝土澆築後取出即可。

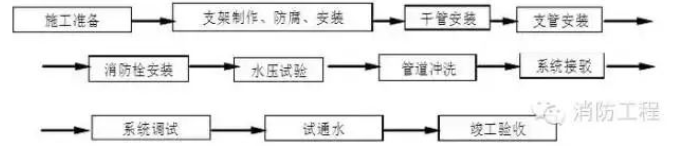

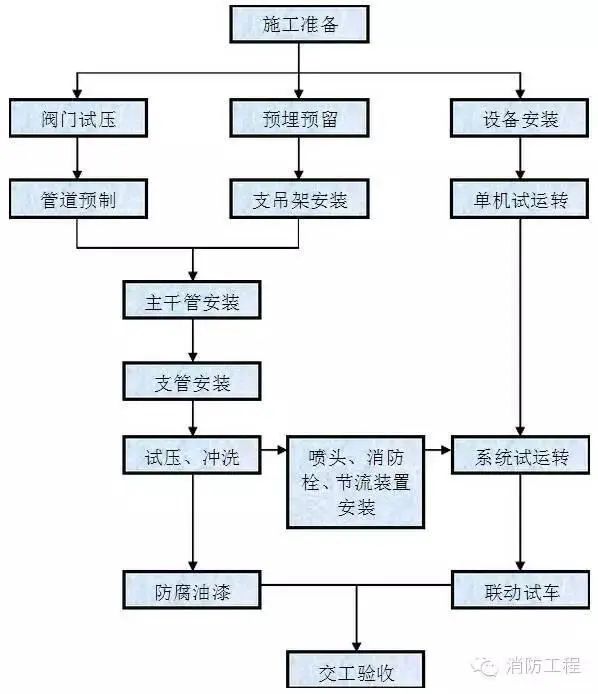

2.施工工序:

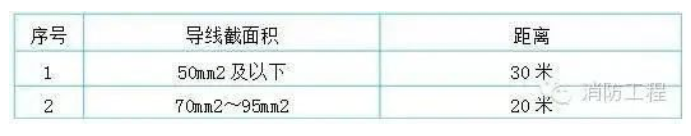

⑴幹管安裝,≤DN75的幹管采用套絲連接安裝,焊接和絲接技術數據與給水管相同,焊接口和埋地部分的管理作防腐處理。⑵ 消防栓及支管安裝,消防栓支管要以栓閥的坐標、標高定位甩口,核定後再固穩消防栓箱,栓箱內(nei) 配件根據設計要求設定。⑶ 消防水泵安裝根據設計要求定型號、定位置,安裝順序為(wei) 止回閥;閥門依次與(yu) 設備緊固,閥門安裝手輪方向應便於(yu) 操作,具體(ti) 安裝技術參照泵房的安裝。⑴安裝前應核對產(chan) 品型號與(yu) 設計是否相符,箱內(nei) 配件、產(chan) 品合格證、產(chan) 品說明書(shu) 是否齊全。箱體(ti) 安裝前應進行外觀質量檢查,如發現質量問題不得使用。安裝過程中應與(yu) 裝修緊密配合,不得損壞裝修麵,箱體(ti) 安裝高度一致,栓口離地麵高度為(wei) 1.2m,允許偏差20mm。閥門距箱側(ce) 麵為(wei) 140mm,距箱後內(nei) 表麵為(wei) 100mm,允許偏差5mm。明裝箱和暗裝箱區別使用,注意配合裝修麵接縫整齊美觀。安裝 後的箱體(ti) 上下角的水平移位不得超過2mm,以保證箱體(ti) 平、正直。1.所有配管工程以設計圖紙為依據,暗配管應沿最近的路線敷設。2.管路超過下列長度,應加裝接線盒,其位置應便於穿線,如下表所示:

3.管路垂直敷設時,根據導線截麵設置接線盒距離,以方便穿線,如下表所示:

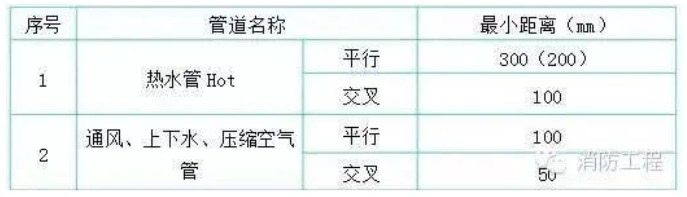

4.暗配電線管路與(yu) 其它管道最小距離,如下表所示:

5. 鍍鋅鋼管的敷設一律采用套絲管箍連接,要求鋼管經掃管後進行管頭套絲,套絲長度以用管箍連接好後螺紋外露2~3扣為宜,套絲完成後應檢查是否光滑、平整,管口作二次打磨處理。6.鋼管進入配電箱時,應使用配電箱的敲落孔,無敲落孔時使用專(zhuan) 用開孔器按管徑大小開孔,並使用鎖緊螺母固定牢靠,連接牢固後管螺紋宜外露2~3扣。1.管進盒、箱連接,盒、箱開孔應整齊並與(yu) 管徑相吻合。 管口露出盒、箱應小於(yu) 5mm。有鎖緊螺母者與(yu) 鎖緊螺母平,露出鎖緊螺母的絲(si) 扣為(wei) 2~3扣。兩(liang) 根以上管入盒、箱要長短一致,間距均勻,排列整齊,如圖所示。

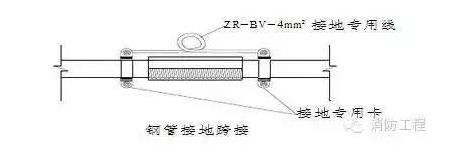

2.在現澆混凝土頂板內安裝接線盒時,用油漆在設計規定的位置上畫上接線盒位置和進出線方向,按進出線方向將接線盒壁上的對應敲落孔取下,將管口用塑料管堵和膠帶封好,將接線盒用鋸末填滿,然後用塑料寬膠帶將盒口包紮嚴密,並做好接地跨接線。具體施工方法見下圖:1.明配管一般采用吊架敷設,鋼管采用螺紋連接,先放線定位安裝好吊架,後將管子固定在吊架上,要求橫平豎直。2.管內無毛刺及雜物,管口平整光滑並與箱(盒)連接時,用鎖緊螺母固定的管端螺紋宜外露鎖緊螺母2~3扣。3 .鋼管接頭及燈頭盒等處均采用2.5mm2的多股銅芯導線和專用接地線卡進行可靠的跨接接地。4.鋼管絲扣連接時在管接頭的兩端裝設專用接地跨接線,如圖。

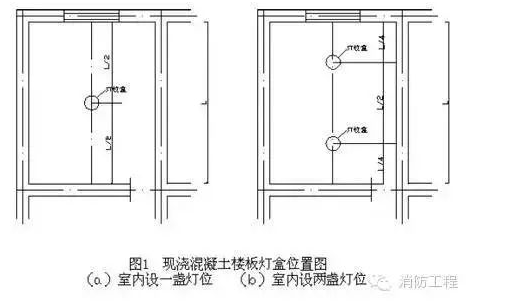

所用主材、附材已運至施工現場,規格、型號符合圖紙要求,數量滿足現場需要。材料要求如下:(1)主材:鋼管具備有效的產(chan) 品合格證,原材合格證,鍍鋅管外表層完整、無 剝落現象。(2)附材:燈頭盒、接線盒、開關(guan) 盒、插座盒、直管接頭、螺紋管接頭、護口的質量符合要求。專(zhuan) 用彎管器、專(zhuan) 用螺絲(si) 刀、鋼鋸、鋼銼、手錘、電錘、鋼卷尺、線墜、手電鑽、開孔器及電工常用工具。⑵現場澆築樓板內(nei) 配管,底層鋼筋綁紮完畢,上層鋼筋未綁紮前;⑶現澆牆體(ti) 內(nei) 配管,土建鋼筋已綁紮完畢,按牆體(ti) 線施工;⑷砌體(ti) 內(nei) 配管隨土建施工進行配管;管路預製加工→測定盒箱位置→穩注箱盒→管路連接→接地線連接⑴管子切斷配管前根據圖紙要求的實際尺寸將管線切斷。管切割時采用細齒鋸切割,切割時要注意使鋸條與(yu) 管子軸線保持垂直,避免切斷處出現馬蹄口,推鋸時,稍加用力,使其發生鋸割作用,但用力不要過猛,以免別斷鋸條;回鋸時,不加壓力,鋸稍抬起,盡量減少鋸條磨損;當快要切斷時,要減慢鋸割速度,使管子平穩地鋸斷。為(wei) 防止鋸條發熱,要時常注意在鋸條口上注油。管字切斷後,斷口處應與(yu) 管軸線垂直,管口應銼平、刮光、使管口平整光滑。當出現馬蹄口後, 應重新切段。嚴(yan) 禁用電、氣焊切割鋼管。⑴管子敷設中需要改變方向時,應預先進行彎曲加工,管子彎曲也可以在管切段以前進行。管的彎曲,應使用專(zhuan) 用彎管器煨彎。且不同規格的管應使用與(yu) 之配套的彎管器,嚴(yan) 禁在管路彎曲處采用氣焊加熱拿褶彎管。彎管時把彎管器套在需要彎曲部位(即起彎點),用腳踩住管子,扳動彎管器手柄,稍加一定的力,使管子略有彎曲,⑵然後逐點向後移動彎管器,重複前次動作,直至彎曲部位的後端,使管子彎成所需要的彎曲半徑和彎曲角度來。彎管的過程中還要注意移動彎管器的距離不能一次過大,用力也不能太猛。當需要在鋼導管端部煨管入盒處的90 度彎曲時,煨好後管的端部管口應與(yu) 管垂直,但應防止管口處受壓變形。⑴在配管前應按設計圖紙確定好配電設備、各種箱、盒及用電設備位置。在樓板內(nei) 配管時,在土建摸板支設完畢後,根據設計圖紙在摸板上用紅油漆標注燈具、插座、探測器、接線盒、配電箱的位置。當室內(nei) 隻有一盞燈時,其燈位盒應設在縱橫牆(或梁)淨尺寸中心線的交叉處;有兩(liang) 盞燈時,燈位盒應設在短軸線牆(或梁)淨尺寸中心線與(yu) 長軸線牆(或梁)淨尺寸1/4 的交叉處,如圖1 所示。公共建築走廊照明燈具,應按其頂部建築結構不同,來合理地布置燈位盒的位置,當走廊頂部無凸出樓板下部的梁時,除考慮好樓梯對應處的燈位盒外,其他燈位盒宜沿走廊中心線均勻分布,如走廊頂部有凸出樓板下部的梁,確定燈位時,應考慮到燈位與(yu) 梁的位置關(guan) 係,燈位盒與(yu) 梁之間的距離應協調,均勻一致,力求實用美觀。⑴管與(yu) 盒(箱)連接時采用專(zhuan) 用螺紋接頭連接,管口宜高出盒(箱)內(nei) 壁3~5mm,管與(yu) 盒(箱)連接固定時,先套上螺紋接頭,一管一孔順直插入與(yu) 管徑 吻合的敲落孔內(nei) ,伸進長度宜為(wei) 3~5 mm,然後將螺紋接頭的六角爪型螺母在盒(箱)內(nei) 側(ce) 擰上,並旋緊,接著用專(zhuan) 用螺絲(si) 刀擰緊螺紋接頭上的緊定螺釘,直至螺帽脫落。最後在管口套上塑料護口,並用鋸末將燈頭盒(接線盒)填塞滿,蓋上盒蓋,擰緊螺絲(si) 。注意,管路與(yu) 盒(箱)連接時,應一孔一管,管徑與(yu) 盒(箱)敲落孔應吻合,連接處,應將爪型螺母和螺紋接頭鎖緊,兩(liang) 根及以上管路與(yu) 盒(箱)連接時,排列應整齊,間距均勻。

⑴管與(yu) 管連接采用直管接頭連接,連接時先檢查兩(liang) 側(ce) 連接的管口應平整、光滑、無毛刺、無變形。連接時將兩(liang) 管口分別插入直管接頭中間,緊貼凹槽處兩(liang) 端,然後用專(zhuan) 用螺絲(si) 刀擰緊螺釘,直至螺帽脫落。注意,在連接處應,應將緊定螺釘處於(yu) 可視部位。⑴管路敷設有下列情況之一時,中間應增設接線盒,其位置應便於(yu) 穿線:⑷路長度每超過15m,有兩(liang) 個(ge) 彎曲彎曲;⑹管路敷設時,其彎曲半徑不應小於(yu) 管外徑的6倍,埋入混凝土內(nei) 平麵敷設時,其彎曲半徑不應小於(yu) 管外徑的10倍。⑴牆、柱內(nei) 管路敷設:牆體(ti) 內(nei) 的配管應在兩(liang) 層鋼筋網中沿最近的路徑敷設,並沿鋼筋內(nei) 側(ce) 進行綁紮固定,綁紮間距不應大於(yu) 1m,柱內(nei) 管線應與(yu) 柱主筋綁紮牢固。當線管穿過柱時,應適當加筋,以減少暗配管對結構的影響。柱內(nei) 管路需與(yu) 牆連接時,伸出柱外的短管不要過長,以免碰斷。牆柱內(nei) 的管線並行時,應注意其管間距不可小於(yu) 25mm,管間距過小,會(hui) 造成混凝土填充不飽滿,從(cong) 而影響土建的施工質量。⑵現澆混凝土樓板內(nei) 管路的敷設:現澆混凝土樓板內(nei) 的管路敷設應在模板支好後,根據圖紙要求及土建放線進行劃線定位,確定好管、盒的位置,待土建底筋綁好,而頂筋未鋪時敷設盒、管,並加以固定。直線敷設時,固定間距不大於(yu) 1 米。土建頂筋綁好後,應再檢查管線的固定情況,並對盒進行封堵。在施工中需注意,敷設於(yu) 現澆混凝土樓板中的管子,其管徑應不大於(yu) 樓板混凝土厚度的1/2。並且管子與(yu) 混凝土表麵淨距離不應小於(yu) 15mm。由於(yu) 樓板內(nei) 的管線較多,所以施工時,應根據實際情況,分層、分段進行。先敷設好與(yu) 已預埋於(yu) 牆體(ti) 等部位的管子,再連接與(yu) 盒相連接的管線,最後連接中間的管線,並應先敷設帶彎的管子再連接直管。並行的管子間距不應小於(yu) 25mm,使管子周圍能夠充滿混凝土,避免出現空洞。在敷設管線時,應注意避開土建所預留的洞。⑶梁內(nei) 的管線敷設:管路的敷設應盡量避開梁。如不可避免時,注意以下要求:管線豎向穿梁時,應選擇梁內(nei) 受剪力、應力較小的部位(梁淨跨度的1/3 的中跨區域內(nei) )穿過,當管線較多時需並挑敷設,且管間的間距同樣不應小於(yu) 25mm,並應與(yu) 土建協商適當加筋。管線橫向穿時,也應選擇從(cong) 梁受剪力、應力較小的部位穿過,管線橫向穿梁時,管線距底筋上側(ce) 的距離不小於(yu) 50mm,且 管接頭盡量避免放於(yu) 梁內(nei) 。燈頭盒需設置在梁內(nei) 時,其管線順梁敷設時,應沿梁的中部敷設,並可靠固定,管線可煨成90 度的彎從(cong) 燈頭盒頂部的敲落孔進入,也可煨成鴨脖彎從(cong) 燈頭盒的側(ce) 麵敲落孔進入。
